  pvc塑膠地板鋪裝步驟我們分成三部分來講解:第一自流平施工步驟;第二粘膠帶施工步驟;第三滿刮膠施工步驟。

pvc塑膠地板自流平施工步驟


pvc塑膠地板鋪裝步驟

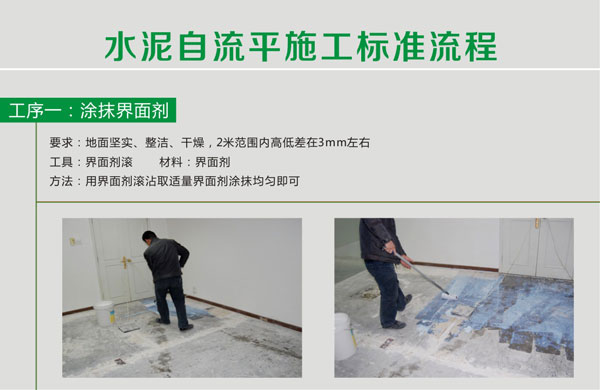

工序一:涂抹界面劑
要求:地面堅實、整潔、干燥,2米范圍內高低差不超過3mm左右;
工具:界面劑輥;  材料:界面劑
方法:用界面劑輥沾取適量界面劑,在地面上涂抹均勻。


pvc塑膠地板鋪裝步驟

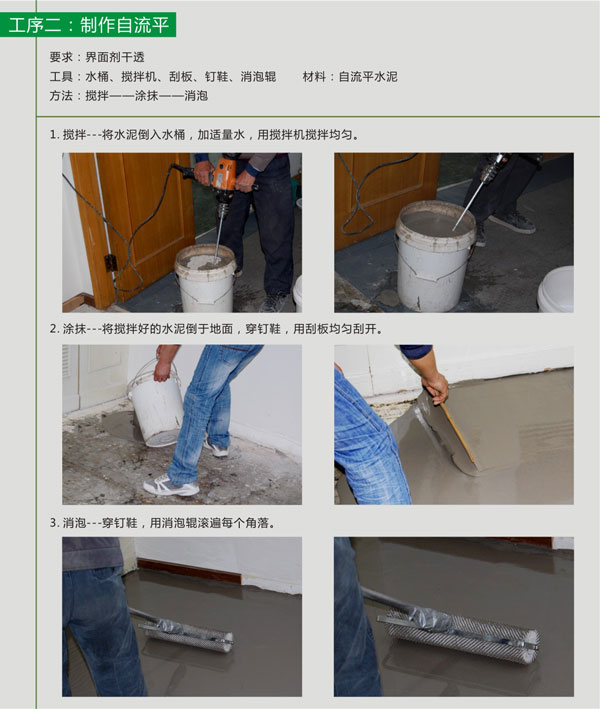

工序二:制作自流平
要求:界面劑干透;
工具:水桶、攪拌機、刮板、釘鞋、消泡輥;  材料:自流平水泥;
方法:
1、攪拌(將水泥倒入水桶,加適量水,用攪拌機攪拌均勻)
2、涂抹(將攪拌好的水泥倒在地面上,穿釘鞋用刮板均勻刮開)
3、消泡(穿釘鞋,用消泡輥滾遍每個角落,目的是排出水泥內的氣泡)


pvc塑膠地板鋪裝步驟

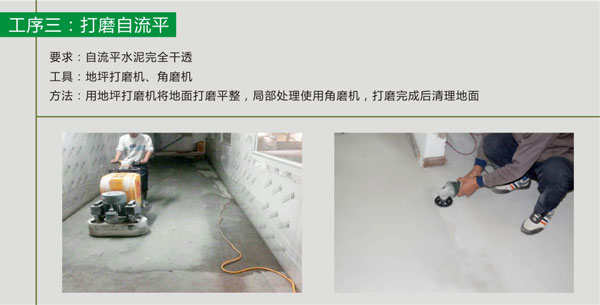

工序三:打磨自流平
要求:自流平水泥干透;
工具:地面打磨機、角磨機、吸塵器;
方法:用地坪打磨機將地面打磨平整,局部處理使用打磨機,打磨完后用吸塵器清理地面粉塵。

pvc塑膠地板粘膠帶施工步驟


pvc塑膠地板鋪裝步驟

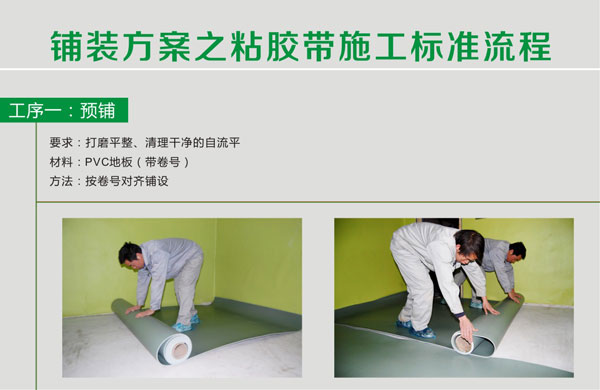

工序一:預鋪
要求:打磨平整、清理干凈的自流平地面;
材料:pvc塑膠地板(帶卷號);
方法:按卷號順序依次鋪開。


pvc塑膠地板鋪裝步驟

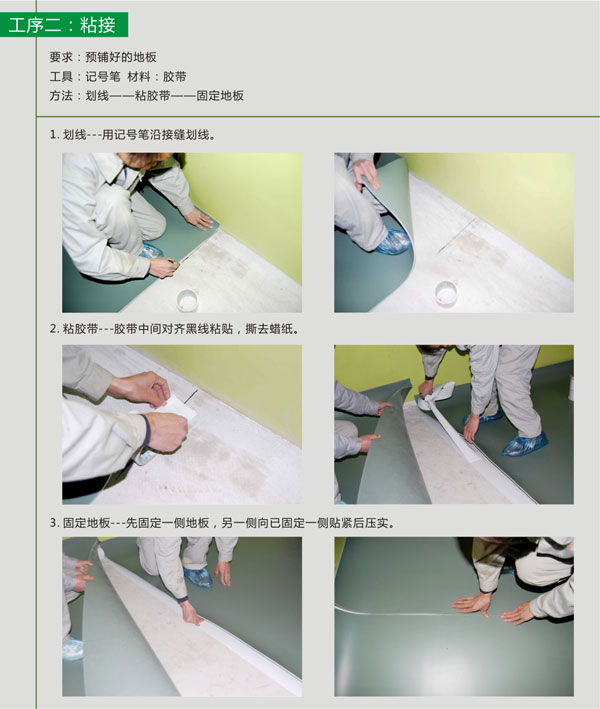

工序二:粘接
要求:預鋪好的地板;
工具:記號筆;材料:專業雙面膠帶;
方法:
1、劃線(用記號筆沿塑膠地板接縫處,在地面上劃線)
2、粘膠帶(膠帶中間對齊地面黑線粘貼,撕掉膠帶背面蠟紙)
3、固定地板(先固定一側地板,另一側向已固定一側貼緊后壓實)

pvc塑膠地板鋪裝步驟

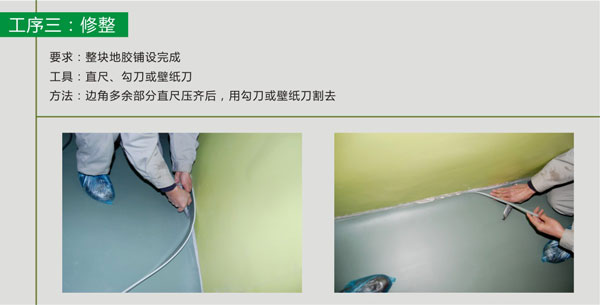

工序三:修整
要求:整塊地膠鋪設完成;
工具:直尺、勾刀或壁紙刀;
方法:邊角多余部分直尺壓齊后,用勾刀或壁紙割去。


pvc塑膠地板鋪裝步驟

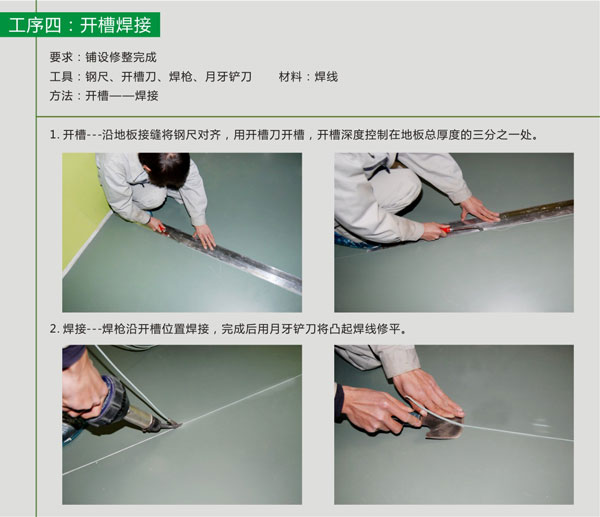

工序四:開槽焊接
要求:鋪設修整完成;
工具:鋼尺、開槽刀、焊槍、月牙鏟刀;材料:同色焊線;
方法:
1、開槽(沿地板接縫將鋼尺對齊,用開槽刀開槽,開槽深度控制在點總厚底的三分之一左右)
2、焊接(焊槍沿開槽位置焊接,完成后用月牙鏟刀將凸起焊線xiuping)


pvc塑膠地板滿刮膠施工步驟

pvc塑膠地板鋪裝步驟

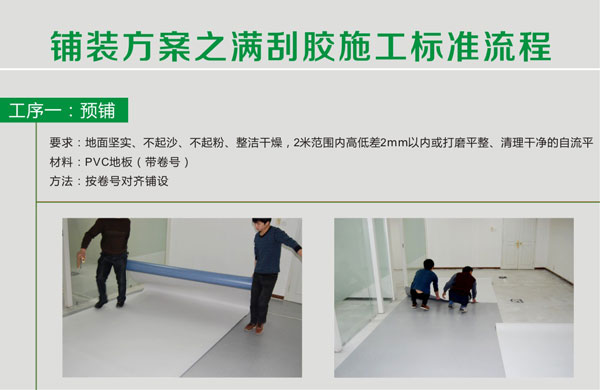

工序一:預鋪
要求:地面堅實、不起沙、整潔干燥,2米范圍內高低差2mm以內或打磨平整、清理干凈的自流平地面;
材料:pvc塑膠地板(帶卷號);
方法:按卷號順序?qū)R依次鋪開。

pvc塑膠地板鋪裝步驟

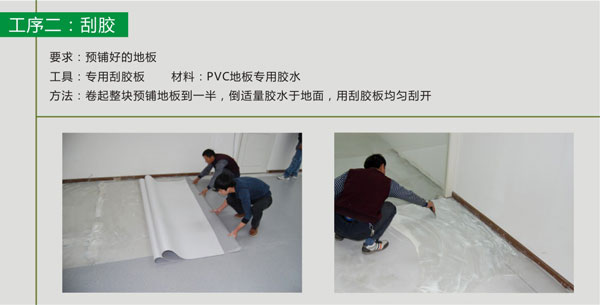

工序二:刮膠
要求:預鋪好的地板
工具:專用刮膠板;材料:pvc塑膠地板專用膠水;
方法:卷起整塊預鋪地板到一半,倒適量膠水于地面,用刮膠板均勻刮開。


pvc塑膠地板鋪裝步驟

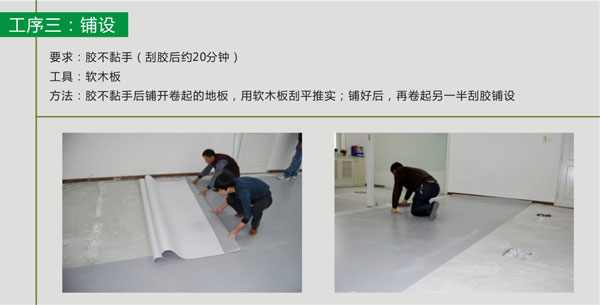

工序三:鋪設
要求:膠不沾手(刮膠后約20分鐘左右);
工具:軟木板;
方法:膠不沾手后鋪開卷起的地板,用軟木板刮平推實;鋪好后,再卷起另一半刮膠鋪設。


pvc塑膠地板鋪裝步驟

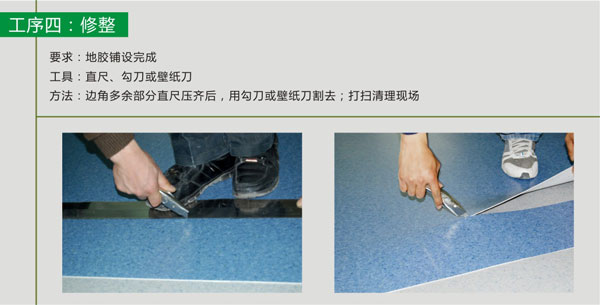

工序四:修整
要求:地膠鋪設完成;
工具:直尺、勾刀或壁紙刀;
方法:邊角多余部分直尺壓齊后,用勾刀或壁紙刀割去,打掃清理現場。

工序五:開槽焊接工序同粘膠帶鋪裝。

劃線只應用于pvc運動地板的羽毛球場地、籃球場地等,地面有特殊要求的也可以劃線,比如幼兒園室外活動場地。
